厉害了!毫米级对接,中广核这一核电机组穹顶吊装顺利完成

时间:2022-11-08 11:15人气:来源: 中国环境APP

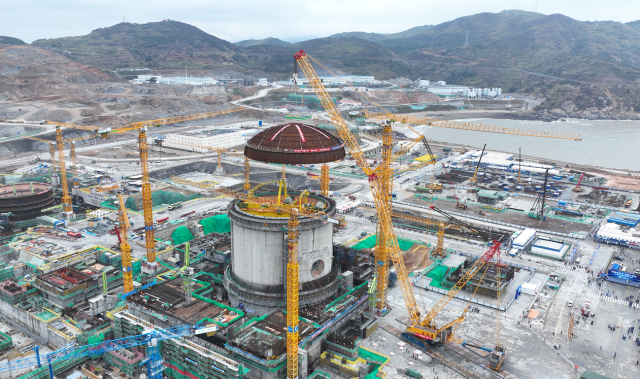

中国环境报记者从中国广核集团(简称中广核)获悉,11月3日,浙江三澳核电项目1号机组顺利完成穹顶吊装,标志着机组从土建施工阶段全面转入设备安装阶段。

厉害了!毫米级对接,中广核这一核电机组穹顶吊装顺利完成

该穹顶位于核岛顶部,其安装对保障反应堆厂房完整性和密封性,实现核电站安全具有重要意义。

中国环境报记者也了解到,穹顶吊装控制精度要求极高,三澳核电项目1号机组穹顶重达238.5吨,直径45米,其面积相当于4个标准篮球场,而对接钢板壁厚度仅约6毫米。另外,吊装工作需要克服风力影响和温度变化等挑战,将穹顶整体吊到70米高空,再通过仅1—3毫米的焊接钝边与核岛筒体平稳对接。中广核苍南核电有限公司核岛土建高级主管工程师钟洪进说,这就好比“用起重机穿绣花针”。他说,“我们在筒体设置了环向限位装置、径向限位装置、导向柱等,从上下左右四个方位牢牢‘锁住’穹顶,最终实现穹顶吊装精准就位。”

中广核苍南核电有限公司党委书记、董事长李乐晓表示,目前一些新技术、新工艺正逐步应用到三澳核电项目一期工程建设现场。例如,穹顶拼装环节,项目团队将核级部分机械化焊工艺首次应用到核电领域,其工作效率是传统手工电弧焊效率的4倍,射线探伤合格率达100%。穹顶吊装环节则采用了整体吊装工艺,运用BIM(建筑信息模型)三维建模、模拟动画、应力监测等智能核电建造技术,确保毫米级对接精准到位,一次吊装成功。

中广核浙江三澳核电项目规划建设6台“华龙一号”核电机组,1号机组是第5台完成穹顶吊装的机组。项目全部建成后,每年将为长三角地区提供绿色电力约525亿千瓦时,超过2021年温州市全社会用电量,可减少标煤消耗1588万吨,减少二氧化碳排放4368万吨,相当于造林11.8万公顷。

作者:中环报记者邓玥
